Deficiencias en obra de agua potable ocasiona perjuicio por más de S/ 282 mil
La Contraloría General de la República (CGR) identificó un perjuicio económico de S/ 282 894 debido a deficiencias en el expediente técnico, trabajos que no cumplían las especificaciones establecidas y errores en el cálculo de las cantidades de trabajo consideradas para el pago, correspondientes a la obra de captación y conducción de agua en la localidad de Maray, distrito de San José de Sisa, provincia de El Dorado.

En el Informe de Auditoría de Cumplimiento N° 010-2026-2-0775-AC, que evaluó los hechos ocurridos entre el 1 de junio de 2023 y el 5 de diciembre de 2025, se señala que un funcionario de aquella gestión emitió opinión favorable para aprobar y actualizar el expediente técnico, pese a que presentaba deficiencias. Como consecuencia, durante la ejecución se pagaron partidas con sobrecostos, lo que ocasionó un perjuicio económico de S/ 104 773.

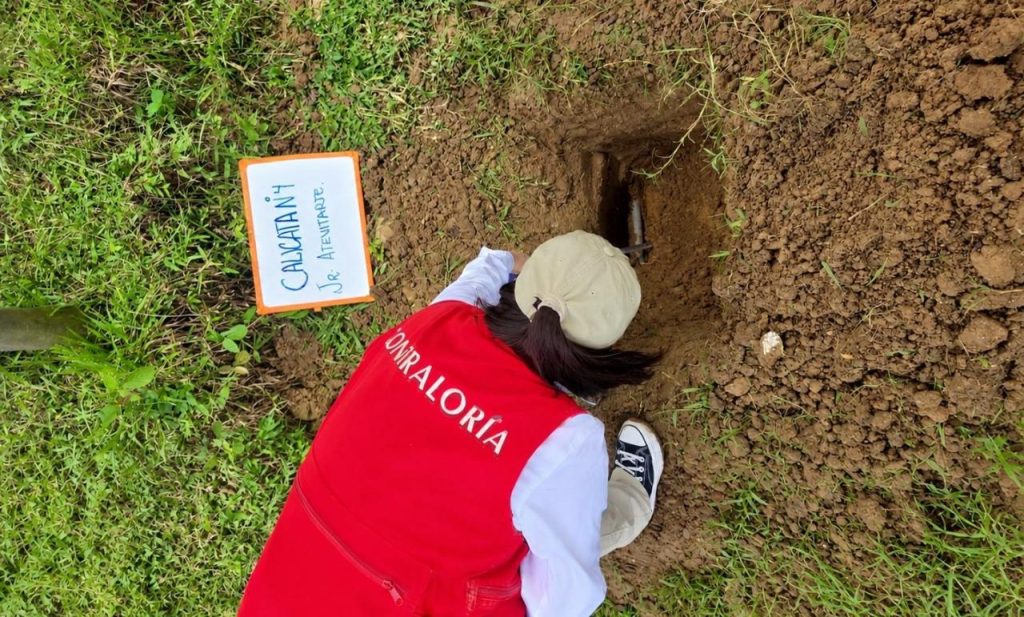

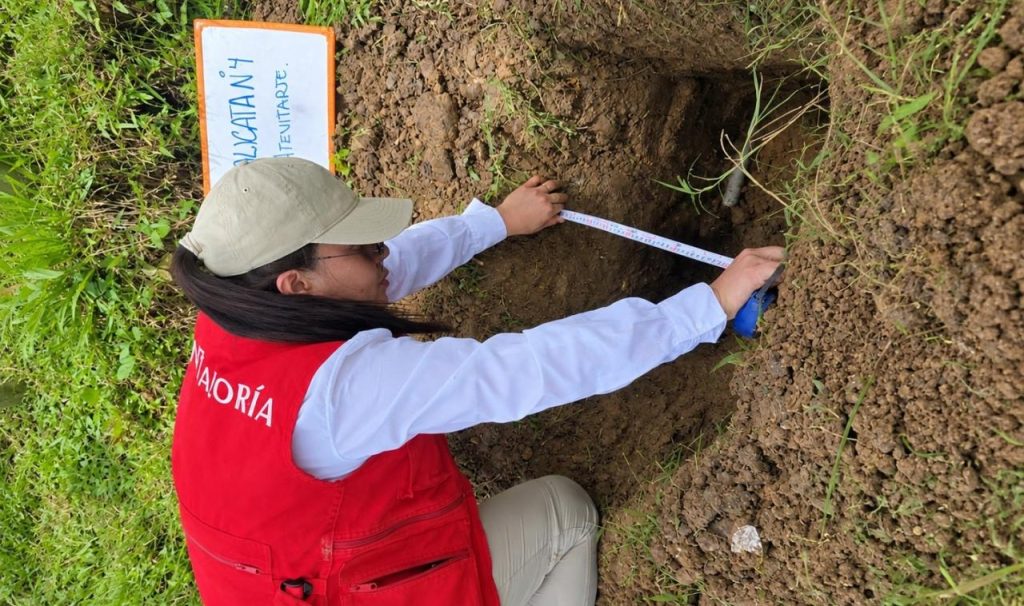

Asimismo, la auditoría determinó otro perjuicio económico de S/ 164 730 por trabajos de instalación de tuberías que no cumplían las especificaciones técnicas. Se encontraron deficiencias en la colocación de la cama de arena y los materiales de apoyo de las tuberías, pese a lo cual se dio conformidad a los trabajos y se tramitaron los pagos correspondientes. La auditoría también identificó un cálculo incorrecto de la cantidad de trabajo considerada en una obra adicional, lo que derivó en la tramitación del pago correspondiente. Este hecho ocasionó un perjuicio económico de S/ 13 389.

La Contraloría recomendó a la Municipalidad Provincial de El Dorado adoptar las acciones correspondientes para el deslinde de responsabilidades, que comprende a un funcionario que laboró en la época que ocurrieron los hechos en la entidad, así como implementar medidas para fortalecer el control de las obras públicas. Estas acciones buscan contribuir a que los recursos destinados a servicios esenciales se administren adecuadamente y cumplan su finalidad en beneficio de la población.
